Ein Effizienzhaus 55 ist kein Marketinglabel, sondern ein klar definierter energetischer Zielwert für Wohngebäude. Entscheidend sind der Jahres-Primärenergiebedarf, der Wärmeschutz der Gebäudehülle und eine Haustechnik, die nicht gegen das Gebäude arbeitet. In diesem Artikel ordne ich die technischen Anforderungen ein, zeige die wichtigsten Stellschrauben bei Dämmung, Heizung und Solar und trenne sauber zwischen Standard und aktueller Förderung.
Die wichtigsten Punkte in Kürze
- Ein EH55 erreicht 55 % des Primärenergiebedarfs und 70 % des Transmissionswärmeverlusts des GEG-Referenzgebäudes.
- Die Gebäudehülle entscheidet zuerst: Dämmung, Fenster, Wärmebrücken und Luftdichtheit bringen den größten Effekt.
- In der aktuellen Neubauförderung sind kein Öl und kein Gas erlaubt; zusätzlich gelten Antrags- und Nachweisregeln.
- Luft-Wasser-Wärmepumpen müssen seit 1. Januar 2026 strengere Schallschutzwerte erfüllen, ab 1. Januar 2027 nur noch mit natürlichem Kältemittel.
- Solar hilft der Bilanz, ersetzt aber keine schwache Hülle.
Was ein Effizienzhaus 55 technisch ausmacht
Die KfW fasst den Standard als Vergleich zum GEG-Referenzgebäude zusammen: 55 % beim Jahres-Primärenergiebedarf und 70 % beim Transmissionswärmeverlust. Das klingt abstrakt, ist aber der Kern der Sache. Es geht nicht um 55 % Heizkosten, sondern um eine normierte energetische Bilanz.
| Kriterium | Vorgabe | Praktische Bedeutung |
|---|---|---|
| Jahres-Primärenergiebedarf | 55 % des Referenzgebäudes | Heizung, Warmwasser, Lüftung und Hilfsstrom müssen effizient zusammenarbeiten |
| Transmissionswärmeverlust | 70 % des Referenzgebäudes | Hülle, Fenster und Wärmebrücken müssen deutlich besser als beim GEG-Referenzhaus sein |

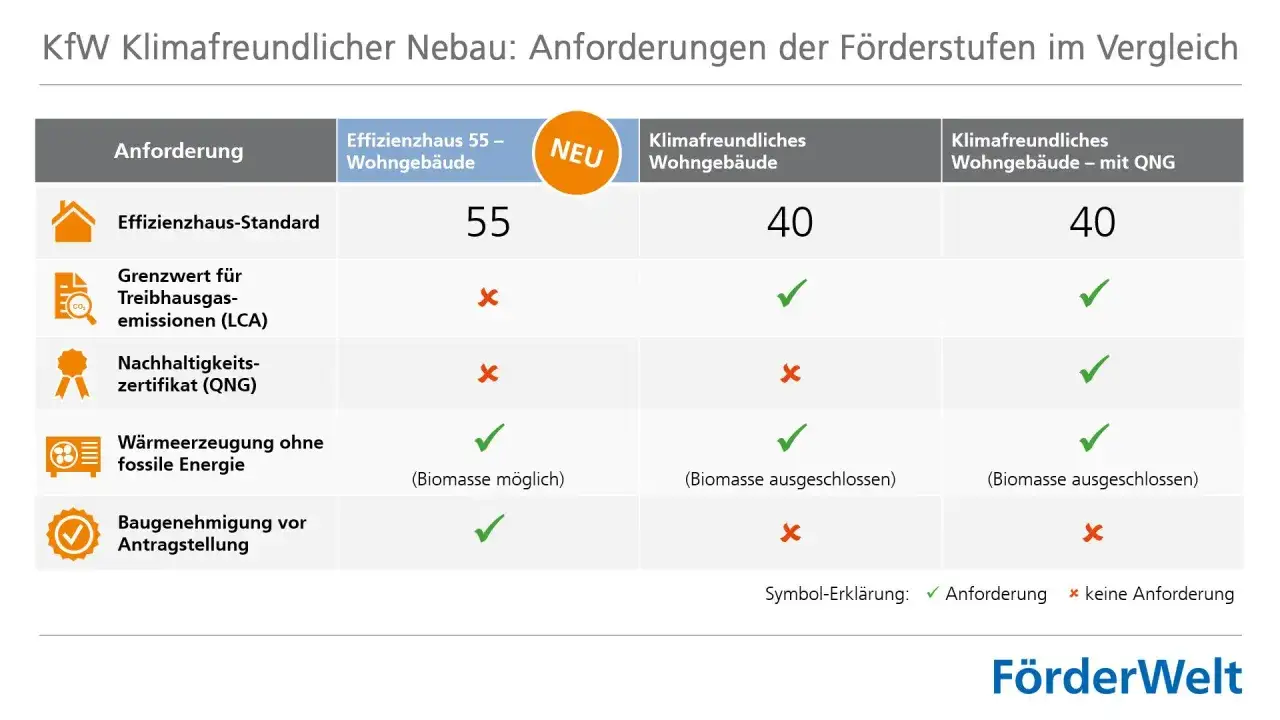

| Förderkontext 2026 | kein Öl und kein Gas, gültige Genehmigung, befristete Mittel | Für die aktuelle Neubauförderung zählt nicht nur die Technik, sondern auch der Projektablauf |
Für die Planung heißt das: Nicht ein einzelnes Bauteil macht den Unterschied, sondern das Zusammenspiel aus Hülle, Anlagentechnik und rechnerischem Nachweis. Genau dort entstehen später die meisten Missverständnisse, deshalb gehe ich als Nächstes die Hülle durch.

Warum die Gebäudehülle den Ausschlag gibt
Ich plane EH55-Projekte fast immer von außen nach innen. Erst wenn die Hülle sauber gedacht ist, lohnt sich die Debatte über die Heizung. Das ist keine Stilfrage, sondern reine Physik: Was nicht durch Wand, Dach, Fenster und Anschlüsse verloren geht, muss später auch nicht teuer nachgeliefert werden.| Bauteil | Worauf ich achte | Warum es zählt |
|---|---|---|
| Außenwände | durchgehende Dämmebene, saubere Anschlüsse | verhindert große, dauerhafte Wärmeverluste |
| Dach | ausreichende Dämmung und luftdichte Ausführung | hier geht besonders viel Wärme nach oben verloren |
| Fenster und Türen | gute Verglasung, warme Rahmen, fachgerechter Einbau | schwache Anschlüsse ruinieren selbst gute Bauteile |
| Kellerdecke oder Bodenplatte | saubere Perimeter- oder Deckendämmung | verhindert kalte Fußpunkte und unnötige Verluste |
| Wärmebrücken | Balkonanschlüsse, Deckenränder, Rollladenkästen | kleine Details mit auffallend großer Wirkung |
Heizung, Lüftung und Warmwasser müssen zusammenpassen
Ein Effizienzhaus 55 wird nicht allein durch dicke Dämmung erreicht. Der zweite Hebel sitzt in der Anlagentechnik, also bei Heizung, Warmwasser, Lüftung und Regelung. Gerade hier wird aus einem guten Entwurf schnell ein teures Problem, wenn die Technik früh falsch festgelegt wird.
| Baustein | Was ich in der Planung prüfe | Warum das wichtig ist |
|---|---|---|
| Wärmeerzeuger | kein Öl, kein Gas, keine fossile Hybridlösung im Förderrahmen | sonst fällt das Projekt aus den aktuellen Förderregeln heraus |
| Luft-Wasser-Wärmepumpe | Schallschutz, Aufstellort, Schnittstellen für netzdienlichen Betrieb | sonst gibt es Ärger mit Nachbarn, Genehmigung oder Betrieb |
| Smart-Meter-Anbindung | technische Anschlussfähigkeit an ein zertifiziertes Smart-Meter-Gateway | die Anlage muss digital mess- und steuerbar sein |
| Lüftung | Lüftungskonzept nach DIN 1946-6, bei Bedarf mit Wärmerückgewinnung | luftdichte Gebäude brauchen kontrollierten Luftwechsel |
| Hydraulik | hydraulischer Abgleich vor Fertigstellung | verhindert unnötigen Verbrauch und ungleichmäßige Wärmeverteilung |
| Warmwasser | kurze Leitungswege, passende Speichergröße, geringe Bereitschaftsverluste | Warmwasser kann sonst einen spürbaren Teil der Effizienz auffressen |
Bei Luft-Wasser-Wärmepumpen mit Außeneinheit schaue ich den Schall nicht erst am Ende an. Seit 1. Januar 2026 muss die Geräuschemission mindestens 10 dB unter den Grenzwerten der Ökodesign-Verordnung liegen. Und ab 1. Januar 2027 dürfen in förderfähigen Effizienzhäusern dieser Richtlinie nur noch Wärmepumpen mit natürlichem Kältemittel eingebaut werden. Das ist keine Nebensache, sondern ein echter Planungsrahmen.
Sobald diese Komponenten zusammenspielen, lohnt sich der Blick auf den rechnerischen Nachweis. Genau dort trennt sich ein sauber geplantes Projekt von einem, das nur auf dem Papier gut aussieht.
So läuft der Nachweis nach GEG und DIN V 18599
Für den Nachweis werden der Jahres-Primärenergiebedarf QP und der spezifische Transmissionswärmeverlust H'T berechnet. Das Referenzgebäude richtet sich nach dem GEG, gerechnet wird nach DIN V 18599. Die Bezugsfläche ist dabei die Gebäudenutzfläche AN und nicht einfach die Wohnfläche. Genau dieser Punkt wird in Gesprächen erstaunlich oft unterschätzt.
Wichtig ist auch: Das Modellgebäudeverfahren ist für diesen Nachweis nicht der saubere Weg. Die Berechnung muss projektbezogen erfolgen, weil Geometrie, Hülle, Technik und Nutzung in jedem Gebäude anders ausfallen. Ich halte das für sinnvoll, denn ein EH55 ist nie eine Schablone, sondern immer ein abgestimmtes Gesamtsystem.
- Ein Energieeffizienz-Experte erstellt die Bestätigung zum Antrag und später die Bestätigung nach Durchführung.
- Die energetische Fachplanung umfasst Gebäudehülle, Anlagentechnik und die Abstimmung der Maßnahmen.
- Ein Lüftungskonzept und der Nachweis zum sommerlichen Wärmeschutz gehören dazu, nicht nur die Heizlast.
- Wassergeführte Systeme brauchen den hydraulischen Abgleich, sonst bleibt die Planung theoretisch.
- Die Dokumentation muss zu den eingebauten Produkten und zur tatsächlichen Ausführung passen.
Wer hier sauber arbeitet, spart später Diskussionen mit der Bank, dem Planer oder dem Handwerker. Und genau an dieser Stelle wird Solar interessant, allerdings nur als Teil des Systems, nicht als Ersatz für eine gute Gebäudehülle.
Welche Rolle Solar in einem EH55-Projekt spielt
Solar ist im Effizienzhaus-Kontext hilfreich, aber nicht magisch. Photovoltaik senkt den Netzstrombezug und kann eine Wärmepumpe spürbar entlasten. Solarthermie unterstützt dagegen direkt Warmwasser und, je nach Auslegung, auch die Heizung. Beides kann sinnvoll sein, aber nur, wenn Dachfläche, Verschattung und Lastprofil zusammenpassen.
| Lösung | Nutzen im EH55-Kontext | Grenze |
|---|---|---|
| Photovoltaik | senkt den externen Strombezug und verbessert die Energiebilanz | ersetzt keine gute Dämmung und keine saubere Luftdichtheit |
| Solarthermie | unterstützt Warmwasser und entlastet die Heizung | braucht Platz, gute Ausrichtung und eine passende Hydraulik |
| Batteriespeicher | erhöht den Eigenverbrauch des Solarstroms | macht aus einer schwachen Hülle kein Effizienzhaus |
In der Praxis funktioniert Solar am besten, wenn die Wärmepumpe mit sauberem Regelkonzept läuft und die Grundlast des Hauses niedrig ist. Dann kann Photovoltaik wirklich Wirkung entfalten. Wenn die Hülle dagegen schwach ist, bleibt Solar nur ein Pflaster auf einem strukturellen Problem. Die typischen Fehler zeigen sich genau dort, wo Planung und Ausführung auseinanderlaufen.
Typische Fehler, die den Standard unnötig verteuern
Die meisten Fehlplanungen entstehen nicht, weil der Zielwert zu ambitioniert wäre, sondern weil die Reihenfolge falsch ist. Ich sehe immer wieder dieselben Muster, und fast jedes davon lässt sich früh vermeiden.
- Die Heizung wird zuerst festgelegt, obwohl die Hülle noch gar nicht sauber berechnet ist. Das führt oft zu überdimensionierten oder unpassenden Anlagen.
- Wärmebrücken werden nur grob mitgedacht. Im Nachhinein kostet das Nachbessern mehr als eine saubere Detailplanung.
- Der Schall einer Wärmepumpe wird unterschätzt. Auf kleinen Grundstücken ist das schnell ein echtes Thema.
- Solar wird als Ersatz für Dämmung behandelt. Das ist technisch falsch und wirtschaftlich selten gut.
- Der hydraulische Abgleich wird aufgeschoben. Dann sinkt die Qualität der Ausführung, obwohl der Nachweis eigentlich vorhanden ist.
- Die Förder- und Genehmigungslage wird erst spät geprüft. Bei befristeten Mitteln ist das unnötig riskant.
Was ich besonders kritisch sehe: Viele Bauherren denken in Einzelmaßnahmen, obwohl EH55 nur als Gesamtsystem funktioniert. Genau deshalb gehört die Abstimmung zwischen Energieberater, Architekt, Haustechnik und ausführenden Firmen ganz an den Anfang. Wer das sauber aufsetzt, kommt deutlich entspannter ans Ziel.
Worauf ich 2026 bei einem EH55-Projekt zuerst achte
Wenn ich ein neues Projekt auf Effizienzhaus-55-Niveau bewerte, gehe ich in genau dieser Reihenfolge vor:
- Passt die Gebäudehülle zum Zielwert, oder müsste man später mit Technik teuer nachhelfen?
- Ist das Heizsystem ohne fossile Wärmeerzeuger sinnvoll integrierbar?
- Ist eine Wärmepumpe schalltechnisch und regelungstechnisch sauber lösbar?
- Gibt es ein plausibles Lüftungskonzept und einen klaren Nachweis für den sommerlichen Wärmeschutz?
- Ist Solar auf diesem Dach ein echter Bilanzgewinn oder nur eine nette Ergänzung?
- Liegen Genehmigung, Förderrahmen und Baubegleitung zeitlich wirklich auf einer Linie?
Wer die Reihenfolge einhält, plant nicht nur effizienter, sondern auch robuster. Erst Hülle, dann Technik, dann Solar und erst danach die Details in der Ausführung: Genau so lässt sich ein Effizienzhaus 55 sauber nachweisen und ohne unnötige Umwege umsetzen.
