Ein neuer Gasanschluss ist kein Nebenthema am Rand des Bauprojekts. Er beeinflusst den Zeitplan, die Leitungsführung, die spätere Heiztechnik und am Ende auch die Betriebskosten. Wer in Deutschland ein Haus baut oder saniert, sollte deshalb früh klären, wie der Anschluss technisch aufgebaut wird, welche Unterlagen der Netzbetreiber erwartet und wo die typischen Kostentreiber liegen.
Die wichtigsten Punkte auf einen Blick
- Der Anschluss besteht aus zwei Ebenen: Netzanschluss bis zum Gebäude und der späteren Installation im Haus.
- Für den Antrag braucht der Netzbetreiber meist Lageplan, Grundriss, Leistungsangabe und bei Fremdgrund die Zustimmung des Eigentümers.
- Es gibt keinen Einheitspreis. Anschlusskosten und Baukostenzuschuss werden regional unterschiedlich kalkuliert und getrennt ausgewiesen.
- Bei Standardanschlüssen helfen genaue Pläne und frühe Beauftragung, bei langen Trassen oder Sonderfällen steigen Kosten und Wartezeit deutlich.
- Wer eine Gasheizung plant, sollte die Langfristfrage mitdenken, denn der Anschluss ist nur dann sinnvoll, wenn das Heizkonzept insgesamt passt.

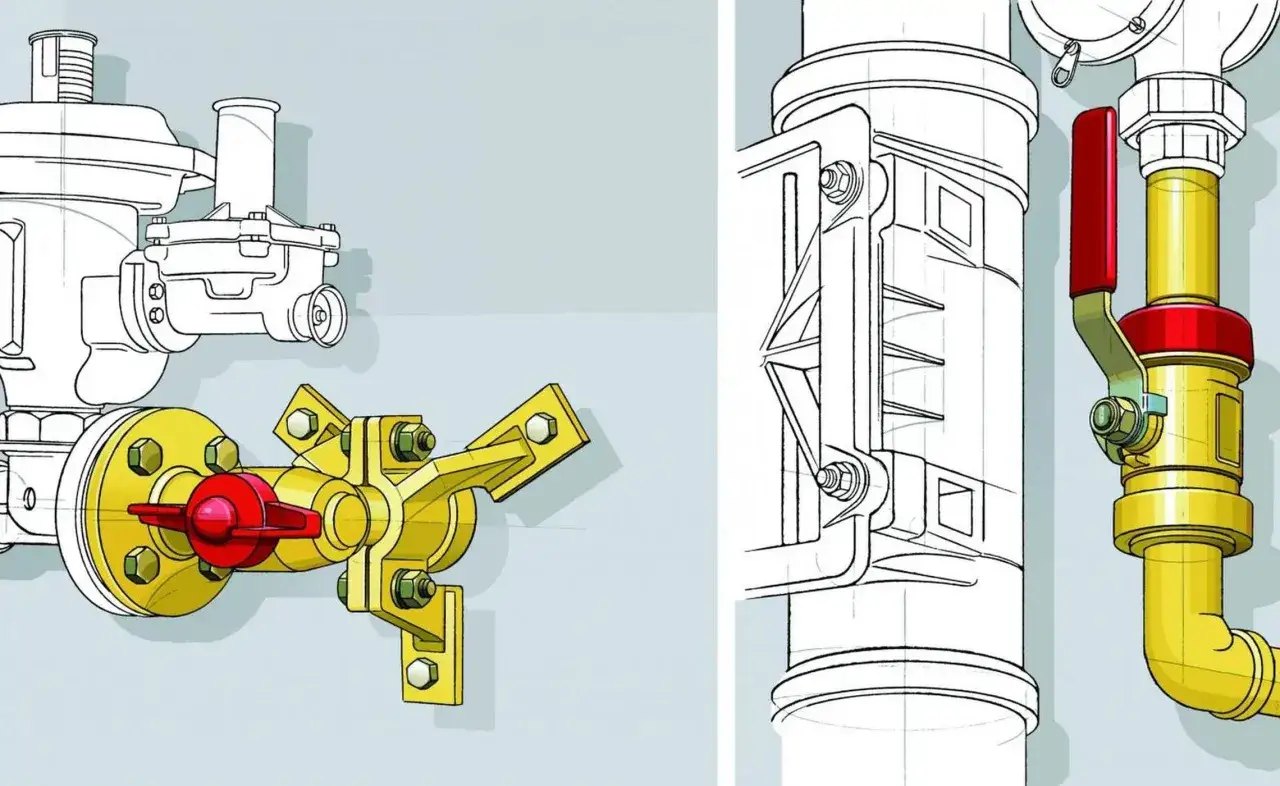

Was ein Gasanschluss am Gebäude technisch bedeutet
Ich trenne bei solchen Projekten immer zwei Ebenen: Der Netzanschluss bringt Erdgas von der öffentlichen Leitung bis zur Übergabestelle am Gebäude, die Inneninstallation beginnt erst dahinter. Diese Trennung ist wichtig, weil sich die Pflichten, die Technik und die Kosten an dieser Stelle ändern. Wer sie sauber versteht, plant den Zählerplatz, die Trasse und die spätere Heizung deutlich entspannter.
- Netzanschluss bedeutet die Leitung vom öffentlichen Netz bis ans Haus.
- Übergabestelle ist der Punkt, an dem Verantwortung und Zuständigkeit wechseln.
- Inneninstallation umfasst Leitungen im Gebäude, Absperrarmaturen und den Anschluss der Heizung.
Gerade bei Neubauten oder umfassenden Sanierungen lohnt sich diese Einordnung, weil ein zu später Anschluss oft den Bauablauf stört. Wenn die technische Grenze klar ist, wird der Antrag beim Netzbetreiber deutlich einfacher.

So läuft die Beantragung Schritt für Schritt
Der Ablauf ist in Deutschland erstaunlich ähnlich, auch wenn die Formulare regional anders aussehen. Ich würde den Vorgang immer so aufziehen, dass erst die Machbarkeit geklärt wird und danach die Ausführung. Für den Antrag brauche ich in der Regel mindestens einen Lageplan, einen Grundriss mit dem gewünschten Hausanschlussraum oder der geplanten Zählerposition, Angaben zur benötigten Leistung und, falls das Grundstück nicht mir gehört, die schriftliche Zustimmung des Eigentümers.
- Verfügbarkeit prüfen - zuerst klären, ob in der Straße überhaupt ein Gasnetz liegt und wer zuständig ist.
- Unterlagen zusammenstellen - Lageplan, Grundriss, Leistungsdaten und Eigentümerzustimmung bereithalten.
- Angebot anfordern - der Netzbetreiber prüft die Trasse, den Aufwand und die Rahmenbedingungen.
- Auftrag erteilen - erst nach dem Vergleich von Kosten, Leistungsumfang und Termin sollte man unterschreiben.
- Ausführung koordinieren - Tiefbau, Hauseinführung, Zählerplatz und Terminfenster abstimmen.
- Inbetriebnahme vorbereiten - die Installation im Haus muss durch einen zugelassenen Fachbetrieb geprüft und fertiggestellt werden.
Ich plane für diesen Prozess nie zu knapp. Mindestens acht bis zwölf Wochen Vorlauf sind vernünftig, bei langen Erdarbeiten, schwieriger Zugänglichkeit oder mehreren Gewerken eher mehr. Wer während der Bauphase noch Baustrom oder Bauwasser braucht, sollte das parallel mitdenken, damit nicht an einer Stelle alles wartet, nur weil der Netzanschluss noch nicht durch ist.
Welche Voraussetzungen erfüllt sein müssen
Die reine Netzverfügbarkeit ist nur die erste Hürde. In der Praxis entscheidet oft eine Mischung aus Eigentumsfragen, Platzbedarf und technischer Umsetzbarkeit darüber, ob der Anschluss unkompliziert läuft oder nicht. Wenn ich ein Projekt prüfe, schaue ich immer zuerst auf diese Punkte:
- Öffentliches Gasnetz in Reichweite - liegt keine Leitung in angemessener Nähe, wird es schnell ein individueller Fall.
- Rechtsklarheit am Grundstück - wer nicht Eigentümer ist, braucht normalerweise eine schriftliche Zustimmung; verläuft die Leitung über fremden Boden, müssen die Wegerechte sauber geklärt werden.
- Geeigneter Platz für Zähler und Hauseinführung - der Bereich sollte zugänglich, trocken und technisch sinnvoll positioniert sein.
- Fachgerechte Inneninstallation - die Anlage im Haus gehört in die Hände eines eingetragenen Installateurs.
- Passendes Heizkonzept - bei einer Gasheizung müssen Leitungsführung, Abgasweg und Leistungsbedarf zusammenpassen.
Gerade der Punkt mit dem fremden Grundstück wird oft unterschätzt. Sobald die Trasse nicht direkt und ausschließlich über eigenes Terrain laufen kann, steigt der Abstimmungsaufwand deutlich. Wenn diese Grundlagen stimmen, ist die Kostenfrage der nächste logische Schritt.
Mit welchen Kosten du realistisch rechnen solltest
Die Bundesnetzagentur weist zu Recht darauf hin, dass es für den Netzanschluss keinen Festbetrag gibt. Anschlusskosten und Baukosten müssen getrennt berechnet und ausgewiesen werden, und genau diese Trennung würde ich mir im Angebot immer schriftlich geben lassen. Erst dann erkennt man, was der reine Anschluss kostet und was durch Tiefbau, Wiederherstellung oder Sonderwünsche zusätzlich entsteht.
| Kostenbaustein | Wofür er steht | Was ich in der Praxis erwarte | Worauf ich achte |
|---|---|---|---|
| Netzanschlusskosten | Leitung vom öffentlichen Netz bis zum Haus | regional sehr unterschiedlich; ein aktuelles Preisblatt der N-ERGIE Netz nennt für Standardanschlüsse bis 20 Meter auf Privatgrund 6.900 Euro brutto und bis 40 Meter 10.400 Euro brutto | Trassenlänge, Oberflächen, Wiederherstellung, Standard- oder Sonderfall |
| Baukostenzuschuss | Anteil an Ausbau oder Verstärkung des vorgelagerten Netzes | bei Gas-Hausanschlüssen im Niederdruck grundsätzlich relevant | als eigene Position ausweisen lassen, nicht im Pauschalpreis verstecken |
| Tiefbau auf Privatgrund | Graben, Verfüllung und Oberflächenwiederherstellung auf dem Grundstück | bei längeren Wegen oder schwierigen Oberflächen schnell ein großer Kostenblock | klären, wer gräbt, wer verfüllt und wer die Oberfläche wiederherstellt |
| Inneninstallation | Leitungen im Gebäude, Absperrarmaturen und Anschluss der Heizung | oft mehrere hundert bis einige tausend Euro, je nach Gebäude und Heiztechnik | früh mit Heizungsbauer und Installateur abstimmen |
Was ich bei Angeboten am stärksten bewerte, ist nicht nur die Summe, sondern die Transparenz. Sobald Anschluss, Baukostenzuschuss, Tiefbau und Inneninstallation sauber getrennt sind, lassen sich Angebote wirklich vergleichen. Sobald alles in einer großen Pauschale verschwindet, wird der Preis schnell schwer überprüfbar. Genau dort entstehen die meisten Missverständnisse.
Wann der Anschluss sinnvoll ist und wann ich genauer prüfen würde
Ein Gasanschluss ist kein Selbstzweck. Ich prüfe immer zuerst, ob das Heizkonzept insgesamt zu Gebäude, Nutzung und Zukunftsplanung passt. Das ist gerade bei Sanierungen wichtig, weil ein technisch machbarer Anschluss nicht automatisch die beste Lösung ist.
- Pragmatisch ist der Anschluss, wenn das Gasnetz nah liegt, die Trasse kurz bleibt und die Heizung nur als Übergang oder in einem klaren Bestandskonzept gedacht ist.
- Weniger überzeugend wird er, wenn lange Erdarbeiten nötig sind, das Gebäude ohnehin umfassend modernisiert wird oder eine andere Wärmequelle vor Ort besser passt.
- Besonders genau prüfen würde ich immer dann, wenn Wärmepumpe, Fernwärme oder ein anderes System langfristig robuster erscheint.
In der Praxis sehe ich oft denselben Denkfehler: Die Entscheidung fällt am Preis des Anschlusses, nicht am Gesamtbild der Wärmeversorgung. Ich würde immer zuerst auf Dämmstandard, Heizflächen, Vorlauftemperatur und Warmwasserbedarf schauen. Erst danach wird klar, ob Erdgas eine vernünftige Brücke ist oder nur ein teurer Umweg.
Die häufigsten Fehler bei Planung und Umsetzung
Die Probleme bei einem Hausanschluss sind selten spektakulär, aber sie kosten Zeit und Geld. Die typischen Fehler wiederholen sich von Projekt zu Projekt, und fast alle lassen sich vermeiden:
- Zu spätes Beantragen - wer den Anschluss erst bestellt, wenn die Baustelle läuft, baut sich unnötigen Zeitdruck auf.
- Unklare Eigentumsverhältnisse - ohne schriftliche Zustimmung oder Wegerechte bleibt der Antrag oft liegen.
- Die Leitungslänge unterschätzen - jeder zusätzliche Meter auf dem Grundstück kann den Aufwand spürbar erhöhen.
- Inneninstallation zu spät planen - der Heizungsbauer sollte früh wissen, wo Zähler, Leitungsführung und Wärmeerzeuger sitzen.
- Das Heizkonzept ausblenden - ein Anschluss ohne langfristige Strategie ist oft nur eine halbe Entscheidung.
Gerade der letzte Punkt ist in Heizung und Klima der entscheidende. Ein sauber gelegter Anschluss nützt wenig, wenn später das eigentliche Wärmekonzept nicht trägt. Wer das früh mitdenkt, spart sich die teuren Korrekturen am Ende.
Was ich vor der Beauftragung noch prüfen würde
Bevor ich einen Anschluss freigebe, gehe ich noch einmal die entscheidenden Punkte durch. Nicht, weil ich unnötig bremsen will, sondern weil genau hier die Projekte stabil oder wackelig werden.
- Ist die Trasse wirklich so kurz wie möglich und technisch sauber lösbar?
- Sind alle Pläne, Zustimmungen und Eigentumsfragen vollständig?
- Ist das Angebot getrennt nach Anschluss, Baukostenzuschuss, Tiefbau und Inneninstallation nachvollziehbar?
- Passt die geplante Heizung langfristig zum Gebäude und zur Nutzung?
- Gibt es vor Ort eine bessere oder robustere Wärmealternative?
Wenn diese Fragen klar beantwortet sind, lässt sich der Anschluss sauber beauftragen und vernünftig in den Bauablauf einordnen. Bleiben sie offen, würde ich erst die technische und wirtschaftliche Basis sortieren und dann entscheiden, ob Erdgas am Gebäude wirklich die richtige Lösung ist.
