Wer heute Solarstrom einspeisen will, sollte drei Ebenen sauber trennen: den Netzanschluss, die Anmeldung und die spätere Vergütung. Genau daran scheitern in der Praxis die meisten Verzögerungen, nicht an den Modulen selbst. Ich gehe deshalb Schritt für Schritt durch den Ablauf in Deutschland, erkläre die aktuellen Regeln für 2026 und zeige, wann Überschuss- oder Volleinspeisung wirtschaftlich sinnvoller ist.
Die wichtigsten Punkte vorab
- Für kleine und mittlere PV-Anlagen ist der Netzanschluss vorrangig, aber er muss sauber beantragt und technisch dokumentiert werden.
- Die Registrierung im Marktstammdatenregister ist Pflicht und muss innerhalb eines Monats nach Inbetriebnahme erfolgen.
- Bis 100 kW sind Einspeisevergütung und Marktprämie die zentralen Vergütungswege; die richtige Wahl hängt stark vom Eigenverbrauch ab.
- Für Erzeugungsanlagen über 7 kW ist in der Regel ein intelligentes Messsystem vorgesehen, bei kleineren Anlagen ist es teils optional.
- Die häufigsten Probleme entstehen nicht auf dem Dach, sondern bei Zählerplatz, Fristen und falscher Anlagenzuordnung.
Was beim Einspeisen von Solarstrom rechtlich und technisch zusammenkommt
Technisch beginnt alles mit der Frage, ob die Anlage zuerst den eigenen Verbrauch deckt oder ob sie gezielt Überschüsse ins Verteilnetz abgibt. Rechtlich ist der Unterschied wichtig, weil die Zuordnung zur passenden Veräußerungsform und die saubere Messung der eingespeisten Mengen die Grundlage für jede Zahlung bilden. Erst wenn Netzanschluss, Zählerkonzept und Meldungen zusammenpassen, entsteht aus einer PV-Anlage ein sauber abrechenbares System.
Ich sehe in der Praxis oft, dass genau dieser Punkt unterschätzt wird: Die Module sind schnell ausgewählt, aber der Weg vom Dach bis zur Abrechnung hängt an Formvorgaben, Messpunkten und der richtigen Dokumentation. Wer hier sauber plant, spart später Rückfragen, Fristenprobleme und unnötige Umbauten.
Wichtig ist deshalb nicht nur die Technik auf dem Dach, sondern auch die technische und formale Einbindung in das Haus und das Netz. Der nächste Schritt ist folgerichtig nicht die Montage selbst, sondern der Netzanschluss.

So läuft der Netzanschluss in der Praxis ab
Nach den Vorgaben der Bundesnetzagentur haben Betreiber von EE-Anlagen einen vorrangigen Anspruch auf Netzanschluss. In der Praxis heißt das aber nicht, dass die Anlage einfach sofort einspeisen darf. Zuerst braucht es die Prüfung, wo angeschlossen wird, welche Technik verlangt wird und ob der Hausanschluss die zusätzliche Leistung trägt.
| Schritt | Wer ihn erledigt | Worum es geht | Wichtige Frist oder Regel |
|---|---|---|---|
| Anschlussbegehren | Eigentümer oder beauftragter Fachbetrieb | Grunddaten zur Anlage, Leistung, Standort und Hausanschluss | Vor der Montage einreichen |
| Netzverträglichkeitsprüfung | Netzbetreiber | Prüfung des Netzverknüpfungspunkts und der Anschlussmöglichkeit | Antwort in der Regel innerhalb von 8 Wochen nach vollständigen Unterlagen |
| Digitale Bearbeitung | Netzbetreiber | Standardisierte Online-Prozesse für kleine Anlagen | Seit 1. Januar 2025 für Anlagen bis 30 kW mit bestehendem Hausanschluss vorgeschrieben |
| Inbetriebnahme | Elektrofachbetrieb | Technische Abnahme, Protokoll und Nachweise | Ohne geeignete Messtechnik keine ordnungsgemäße Einspeisung |
| Registrierung | Anlagenbetreiber | Eintrag ins Marktstammdatenregister | Innerhalb eines Monats nach Inbetriebnahme |
Für kleine Anlagen mit bereits bestehendem Hausanschluss gibt es seit 2025 vereinfachte und digitalisierte Wege. Wenn der Netzbetreiber nach vollständigen Angaben nicht reagiert, können unter bestimmten Bedingungen sogar Fiktionen greifen, aber ich würde mich nie darauf verlassen, wenn sich eine saubere Vorplanung vermeiden lässt. Das BMWK betont für Steckersolargeräte inzwischen ausdrücklich die vereinfachte MaStR-Anmeldung; bei klassischen Dachanlagen bleibt der Netzbetreiber dennoch Teil des Prozesses.
Je kleiner die Anlage, desto standardisierter wird der Ablauf. Bei großen oder ungewöhnlichen Projekten wächst der Dokumentationsaufwand sofort mit, und genau dort trennt sich eine zügige von einer zähen Umsetzung.
Welche Vergütungsform zu Ihrer Anlage passt
Ich würde die Entscheidung zwischen Überschuss- und Volleinspeisung nicht erst nach der Montage treffen. Wer das Nutzungsmuster des Hauses kennt, kann viel früher einschätzen, welche Vergütung und welche Betriebsweise sinnvoll sind. Für ein Einfamilienhaus mit Wärmepumpe und Wallbox ist das meist anders als für ein Renditedach oder ein Mehrfamilienhaus mit wenig Tagesverbrauch.
| Konstellation | Wann sie meist sinnvoll ist | Stärke | Schwäche |
|---|---|---|---|
| Überschusseinspeisung | Hoher Eigenverbrauch im Haushalt, etwa mit Wärmepumpe, Wallbox oder Homeoffice | Eigener Strom spart teuren Netzbezug | Nur der Rest geht ins Netz |
| Volleinspeisung | Renditedach, Mehrfamilienhaus oder wenig Strombedarf tagsüber | Planbare Vergütung und klare Abrechnung | Kein Vorteil durch Eigenverbrauch |
| Marktprämie und Direktvermarktung | Größere Anlagen oder professionell betriebene Projekte | Näher am Markt und flexibel vermarktbar | Mehr Aufwand bei Messung und Abwicklung |
Stand der folgenden Vergütungssätze: Inbetriebnahmen vom 1. Februar bis 31. Juli 2026. Für spätere Zeiträume können sich die Werte ändern.
| Konstellation | Teileinspeisung | Volleinspeisung |
|---|---|---|
| Gebäude oder Lärmschutzwände bis 10 kW | 7,78 ct/kWh | 12,34 ct/kWh |
| Gebäude oder Lärmschutzwände bis 40 kW | 6,73 ct/kWh | 10,35 ct/kWh |
| Gebäude oder Lärmschutzwände bis 100 kW | 5,50 ct/kWh | 10,35 ct/kWh |
| Sonstige Anlagen bis 100 kW | 6,26 ct/kWh | |
Bei der Marktprämie veröffentlicht die Bundesnetzagentur im selben Zeitraum anzulegende Werte zwischen 6,66 und 12,74 ct/kWh, je nach Anlagentyp und Einspeiseform. Das ist aber nicht mit der festen Einspeisevergütung gleichzusetzen, weil die endgültige Auszahlung zusätzlich vom Marktwert und der Vermarktung abhängt. Für private Dachanlagen ist die feste Vergütung deshalb oft der nüchternere und einfacher kalkulierbare Weg.
Aus meiner Sicht ist Überschusseinspeisung die Standardwahl für Häuser mit nennenswertem Tagesverbrauch. Volleinspeisung lohnt sich dagegen immer dann, wenn die Anlage eher ein Ertragsobjekt ist als eine Stromquelle für den Eigenbedarf. Genau an diesem Punkt wird dann das Messkonzept entscheidend.
Welche Zähler- und Messlösungen heute erwartet werden
Ohne das richtige Messkonzept endet jedes Solarprojekt schnell im Rückstau. Für Erzeugungsanlagen über 7 kW ist in Deutschland in der Regel ein intelligentes Messsystem vorgesehen, bei kleineren Anlagen kann es optional eingebaut werden. Das klingt technisch, hat aber eine sehr praktische Folge: Wer den Zählerplatz zu knapp plant, bezahlt am Ende oft doppelt.
| Konstellation | Messlösung | Preisobergrenze pro Jahr |
|---|---|---|
| Moderne Messeinrichtung | Einfacher digitaler Zähler | Maximal 25 Euro |
| Erzeugungsanlage über 1 bis 7 kW | Intelligentes Messsystem optional | 30 Euro bei optionalem Einbau |
| Erzeugungsanlage über 7 bis 15 kW | Intelligentes Messsystem im Pflichteinbau | 100 Euro |
| Erzeugungsanlage über 15 bis 25 kW | Intelligentes Messsystem im Pflichteinbau | 130 Euro |
| Erzeugungsanlage über 25 bis 100 kW | Intelligentes Messsystem im Pflichteinbau | 200 Euro |
| Erzeugungsanlage über 100 kW | Intelligentes Messsystem | Angemessenes Entgelt |
Die Preisobergrenzen decken Messung, Betrieb und Datenübertragung ab. Sie decken aber nicht die bauliche Anpassung des Zählerschranks oder zusätzliche Elektroarbeiten ab. Genau dieser Punkt wird in Altbauten und sanierten Häusern oft vergessen, obwohl er den Zeitplan stärker beeinflussen kann als die eigentliche Montage.

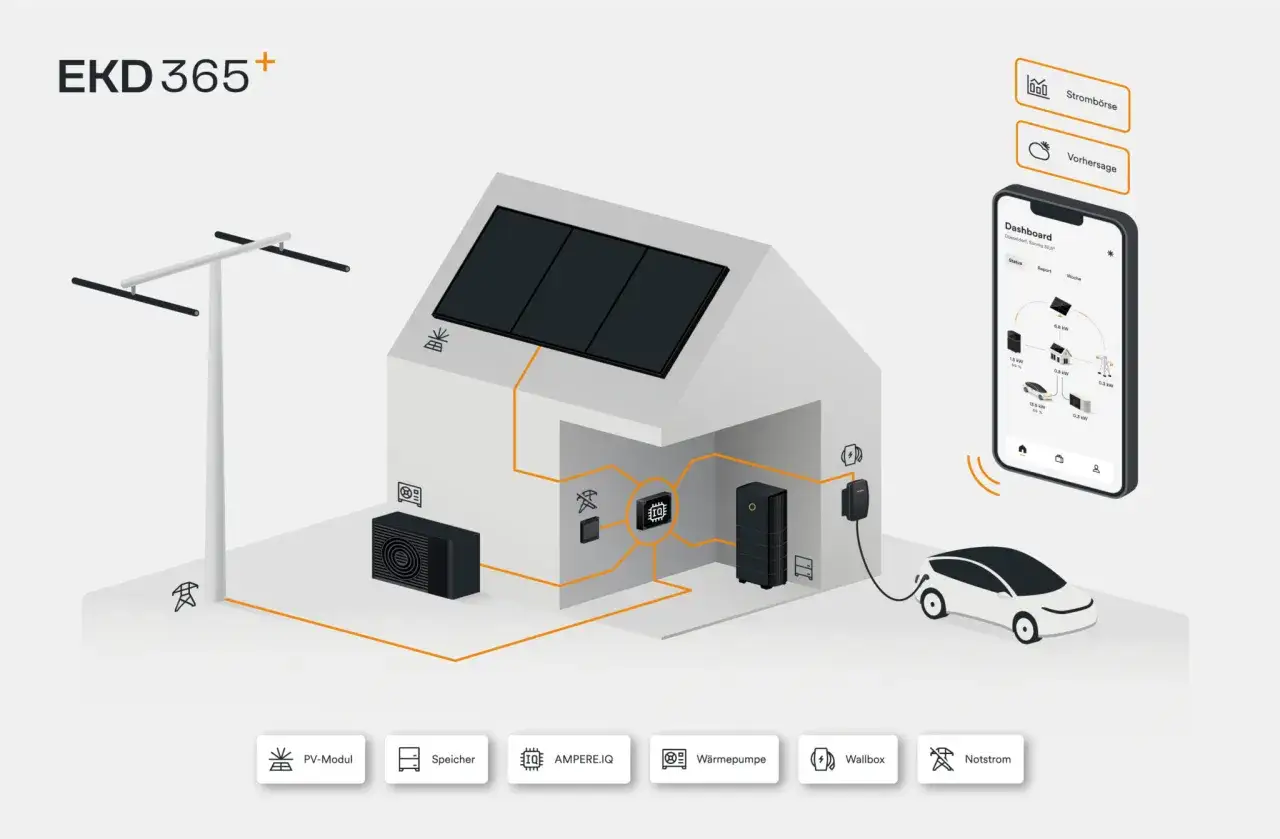

Wer zusätzlich eine Wallbox oder Wärmepumpe plant, sollte das Messkonzept gleich mitdenken. Moderne Haustechnik greift heute ineinander, und eine PV-Anlage funktioniert am besten, wenn spätere Erweiterungen nicht erst nachträglich in ein knappes Zählerfeld gezwängt werden müssen.
Mit welchen Kosten, Fristen und Stolpersteinen Sie rechnen sollten
Die meisten Probleme entstehen nicht auf dem Dach, sondern in der Vorbereitung. Ich sehe immer wieder dieselben Muster, und sie lassen sich fast alle vermeiden, wenn man die Reihenfolge sauber hält.
- Zu spät im Marktstammdatenregister registriert - die Eintragung muss innerhalb eines Monats nach Inbetriebnahme erfolgen, sonst kann die Vergütung zurückgehalten werden.
- Speicher nicht separat gemeldet - Batteriespeicher sind eigene Registrierungspunkte und müssen ebenfalls erfasst werden, auch nachträglich.
- Falsche Erwartung an die Netzzusage - für bestimmte kleine Anlagen mit bestehendem Hausanschluss gibt es vereinfachte Wege, aber die technischen Regeln bleiben trotzdem Pflicht.
- Zählerschrank zu spät geprüft - der Umbau ist nicht im Messentgelt enthalten und kann die Inbetriebnahme deutlich verzögern.
- Vergütungsmodell erst nach dem Bau gewählt - wer Überschuss- und Volleinspeisung erst am Ende gegeneinander abwägt, verschenkt oft Ertrag oder Flexibilität.
Ein weiterer Punkt ist die technische Nachweiskette. Für die Inbetriebnahme braucht es je nach Anlage ein Einheitenzertifikat, ein Inbetriebsetzungsprotokoll und eine passende Messeinrichtung. Ohne diese Unterlagen kann die Einspeisung nicht ordentlich starten, selbst wenn die Module schon auf dem Dach liegen.
Ich würde deshalb die komplette Kette aus Netzanschluss, Messkonzept, Registrierung und Vergütungsform vor dem Montagetermin einmal gedanklich durchlaufen. Das ist kein bürokratischer Selbstzweck, sondern spart in der Praxis Zeit, Kosten und unnötige Nacharbeiten.
Was ich vor der Inbetriebnahme noch einmal prüfen würde
Wenn ich heute eine PV-Anlage mitplane, prüfe ich vor der Freigabe vor allem vier Dinge: die Leistungsklasse für das Messsystem, die spätere Betriebsform, den Platz im Zählerschrank und die Vollständigkeit der Unterlagen für Netzbetreiber und Register. Das klingt nüchtern, ist aber genau die Stelle, an der aus einer guten Anlage ein reibungsloser Betrieb wird.
- Passt die Anlage eher zu Eigenverbrauch oder zu Volleinspeisung?
- Ist der Zählerplatz für den Wechselrichter und ein mögliches intelligentes Messsystem geeignet?
- Sind Installateurprotokoll, Zertifikate und Stammdaten für die Anmeldung vollständig?
- Sind Speicher, Wallbox oder Wärmepumpe im Konzept bereits mitgedacht?
Wer diese Punkte vorab klärt, vermeidet nicht nur Rückfragen vom Netzbetreiber, sondern auch spätere Umbauten, die im sanierten Bestandsgebäude unnötig teuer werden. Genau darin liegt aus meiner Sicht der größte Hebel bei moderner Haustechnik: nicht maximal kompliziert planen, sondern sauber von Anfang an.
